Le béton atteint environ 40 % de sa résistance à la compression seulement trois jours après son coulage. Pourtant, de nombreux constructeurs débutent la pose parpaing fondation dès que la surface est marchable, souvent entre 24 et 48 heures après le passage de la toupie.
Vouloir gagner du temps sur votre chantier expose votre structure à des risques de cisaillement ou de tassement irréparables si la charge devient trop lourde. Nous allons faire le point sur les délais de durcissement réels et les précautions à prendre pour monter vos murs sans fragiliser vos semelles de fondation.

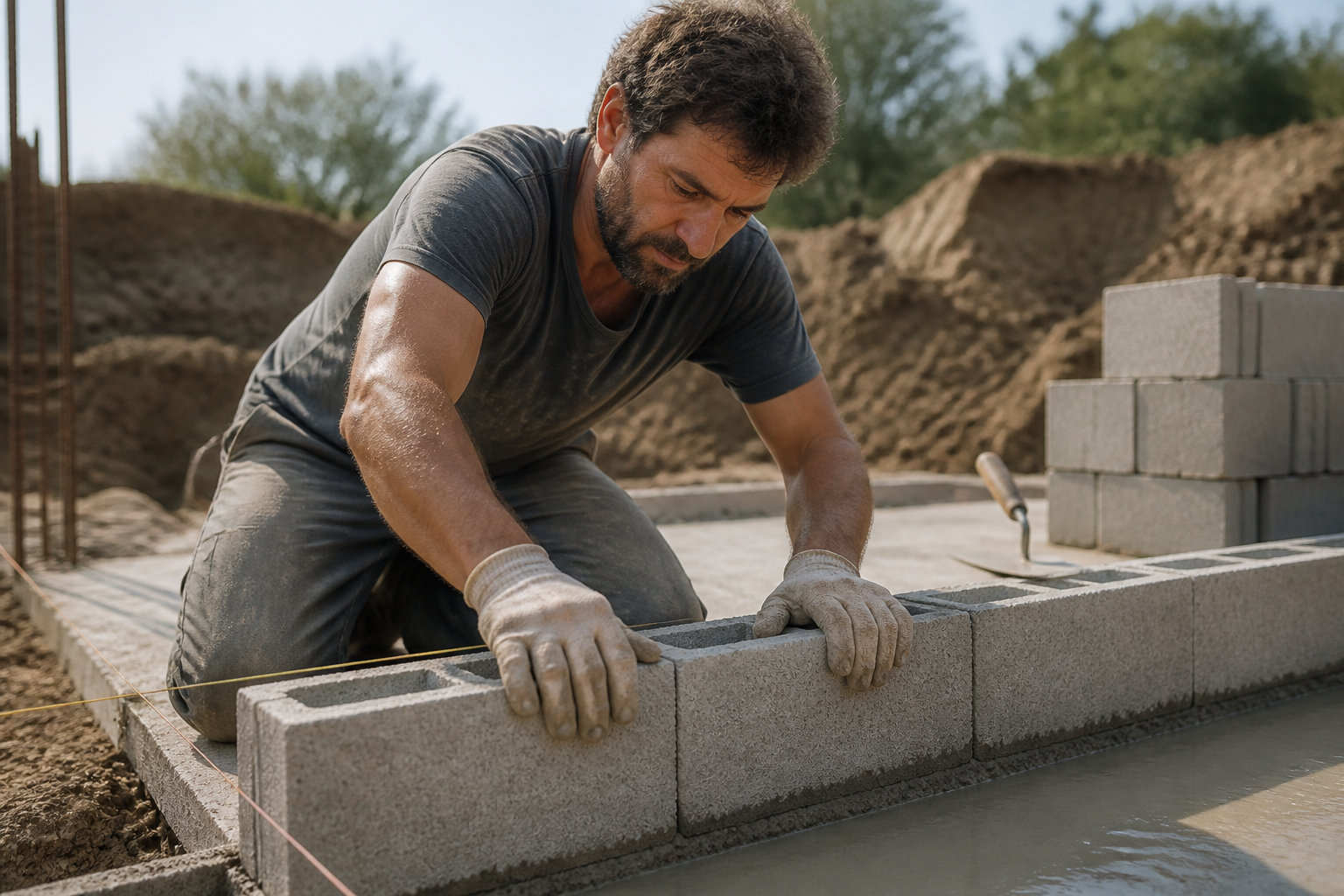

Les délais réels pour la pose de parpaing sur fondation neuve
Le premier rang de parpaings se pose généralement 24 à 48 heures après le coulage des fondations. Toutefois, la résistance structurelle maximale du béton s’obtient après 28 jours de cure, une étape chimique transformant le liant.
- 24 à 48 heures : pose du premier rang possible.
- 7 jours : environ 70 % de résistance acquise.
- 28 jours : capacité structurelle totale (100 %).
Comprendre l’évolution de votre support est indispensable avant de transformer une semelle fraîche en mur porteur.
La distinction entre prise de contact et durcissement structurel
La réaction initiale transforme le mélange liquide. Le ciment s’hydrate et fige en quelques heures pour devenir solide au toucher. C’est la phase de prise.
La montée en charge doit rester progressive sur quatre semaines. À 7 jours, le béton atteint 70 % de sa force. La patience garantit la pérennité.
Le durcissement complet évite les micro-fissures invisibles à l’œil nu. Cette phase assure la stabilité durable de votre construction.
Pourquoi attendre 24 à 48 heures suffit pour le premier rang
La dureté de surface permet de circuler sans laisser d’empreintes. Le poids d’un homme est réparti sur la semelle. On peut alors tracer les murs au cordeau.

Le mortier répartit la charge des premiers blocs. La fondation supporte cette pression initiale sans s’affaisser. C’est une étape de préparation idéale.
Consultez Prohabitat Expert sur prohabitat-expert.fr pour planifier votre chantier. Une bonne organisation évite de charger prématurément la structure.
L’impact du type de béton sur votre calendrier de chantier
Le béton fibré limite les risques de retrait précoce. Les micro-fibres maintiennent la cohésion du mélange durant le séchage. Cela sécurise le démarrage rapide de la maçonnerie.
Le béton autoplaçant demande une attention particulière. Sa fluidité initiale peut légèrement décaler la pose. Soyez vigilant sur la stabilité du support.
Des adjuvants accélérateurs réduisent l’attente à quelques heures. C’est utile en hiver pour contrer le froid. Vérifiez toujours la fiche technique du fournisseur.

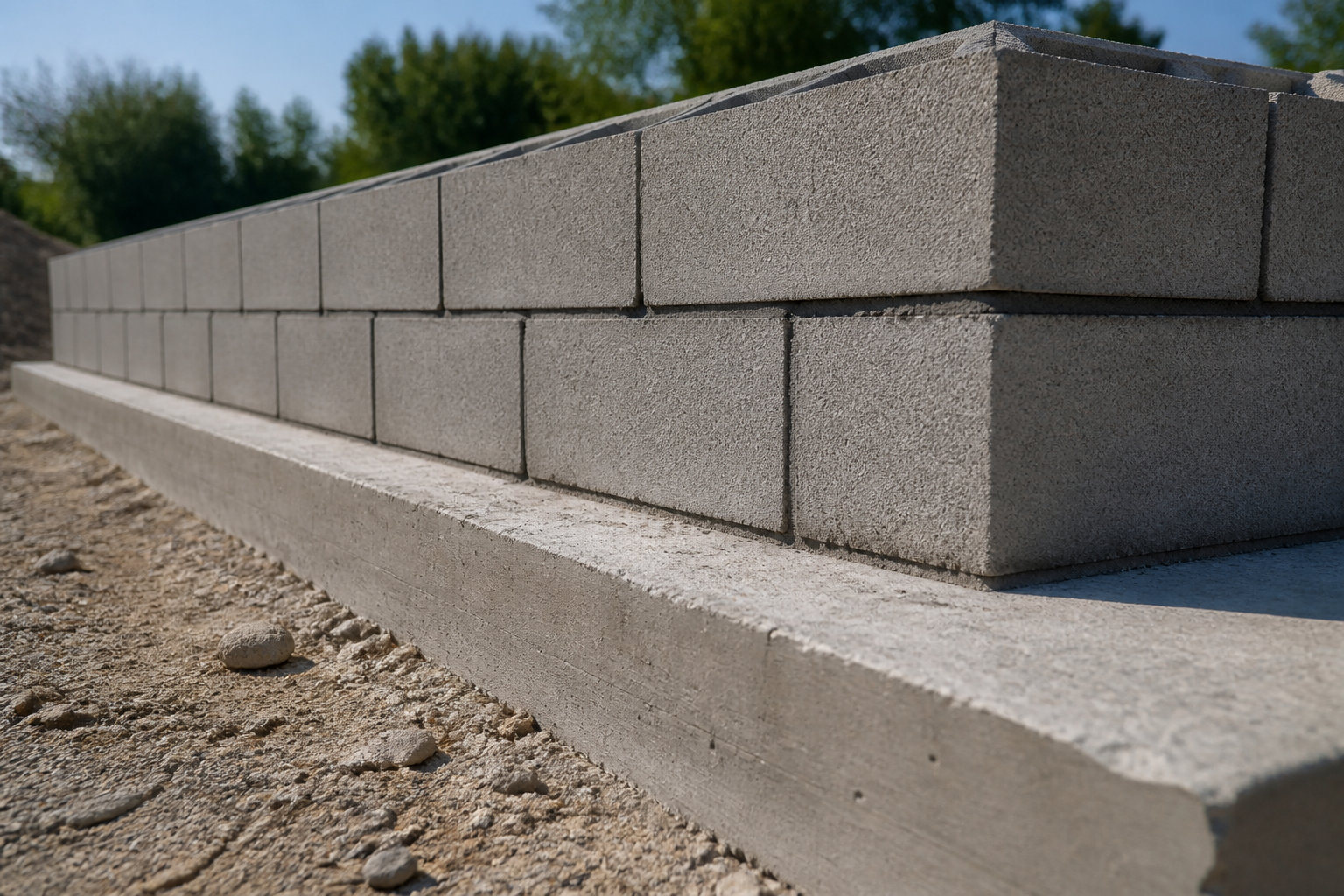

Comment monter vos murs sans écraser le béton frais
Une fois le tracé validé, la mise en œuvre doit rester prudente pour ne pas brusquer la structure encore fragile.
La règle d’or de la progressivité pour éviter le tassement
Ne montez jamais plus de trois ou quatre rangs le premier jour. Le poids total pourrait écraser le mortier frais à la base. Un tassement irrégulier ruinerait votre aplomb.
Laissez le temps au mortier de jointure de durcir. Cela stabilise l’ensemble avant de poursuivre. Une montée trop rapide crée un effet de levier dangereux. La structure pourrait alors basculer ou se désaligner.
Limitez-vous à 3 ou 4 rangs le premier jour pour éviter l’écrasement du mortier sur un béton encore vert.
La patience est votre meilleure alliée. Un mur droit demande des pauses régulières.
Gérer les fers d’attente et les chaînages verticaux
Manipulez les parpaings avec précaution autour des aciers. Un choc violent sur un fer d’attente peut fissurer le béton frais. L’adhérence entre l’acier et le béton serait alors compromise.

Maintenez l’alignement sans forcer sur les barres. Si le fer bouge à la base, l’ancrage perd son efficacité structurelle.
Pensez à la préparation des sols extérieurs pour anticiper vos évacuations. Un ferraillage bien positionné garantit la solidité future de votre ouvrage maçonné.
Les risques de cisaillement et d’arrachement des aciers
Une mise en charge trop lourde provoque des cisaillements. Le béton n’a pas encore la force de retenir les armatures. Des fissures horizontales peuvent apparaître rapidement, rendant les dommages souvent irréparables.
Surveillez les signes de faiblesse mécanique. Un suintement d’eau au pied du mur indique souvent un écrasement des alvéoles du premier rang. Respectez les temps de repos pour votre sécurité.
| Âge du béton | Résistance |
|---|---|
| 24 à 48h | Prise faite |
| 7 jours | 80 % |
| 28 jours | 100 % |

3 techniques pour garantir l’adhérence du mortier sur fondation verte
La solidité d’un mur ne dépend pas seulement du béton, mais de la qualité du lien entre la semelle et les blocs.
Préparation de la surface et humidification stratégique
Balayez vigoureusement la surface de la fondation. Éliminez la laitance, cette fine couche de poussière blanche. Elle empêche le mortier de coller correctement au support bétonné.
Arrosez la semelle juste avant de poser le mortier. Un support sec pomperait l’eau du mélange trop vite.
- Matériel de nettoyage : balai brosse.
- Niveau d’humidification : humide mais sans flaques.
- Importance du retrait des débris.
Dosage du mortier et vérification de la planéité initiale
Préparez un mortier gras et onctueux pour le premier lit. Il doit compenser les légères irrégularités de la fondation. Un dosage précis en ciment assure une liaison chimique forte.

Utilisez une règle de maçon et un niveau à bulle. Le premier rang doit être parfaitement horizontal pour la suite.
Pour vos projets extérieurs, découvrez également les solutions de sols perméables. Un bon drainage complète souvent une maçonnerie de qualité.
Le rôle des joints de dilatation dès la base de l’ouvrage
Prévoyez des ruptures dans la maçonnerie tous les cinq mètres environ. Le béton et les parpaings vont bouger selon la température. Sans joints de dilatation, le mur finira par se fendre. Ces espaces absorbent les tensions naturelles du sol.
Placez les chaînages verticaux aux angles et aux ouvertures. Ils renforcent la stabilité globale de votre construction.
Respectez les règles de l’art. Une bonne conception évite des frais de réparation colossaux.

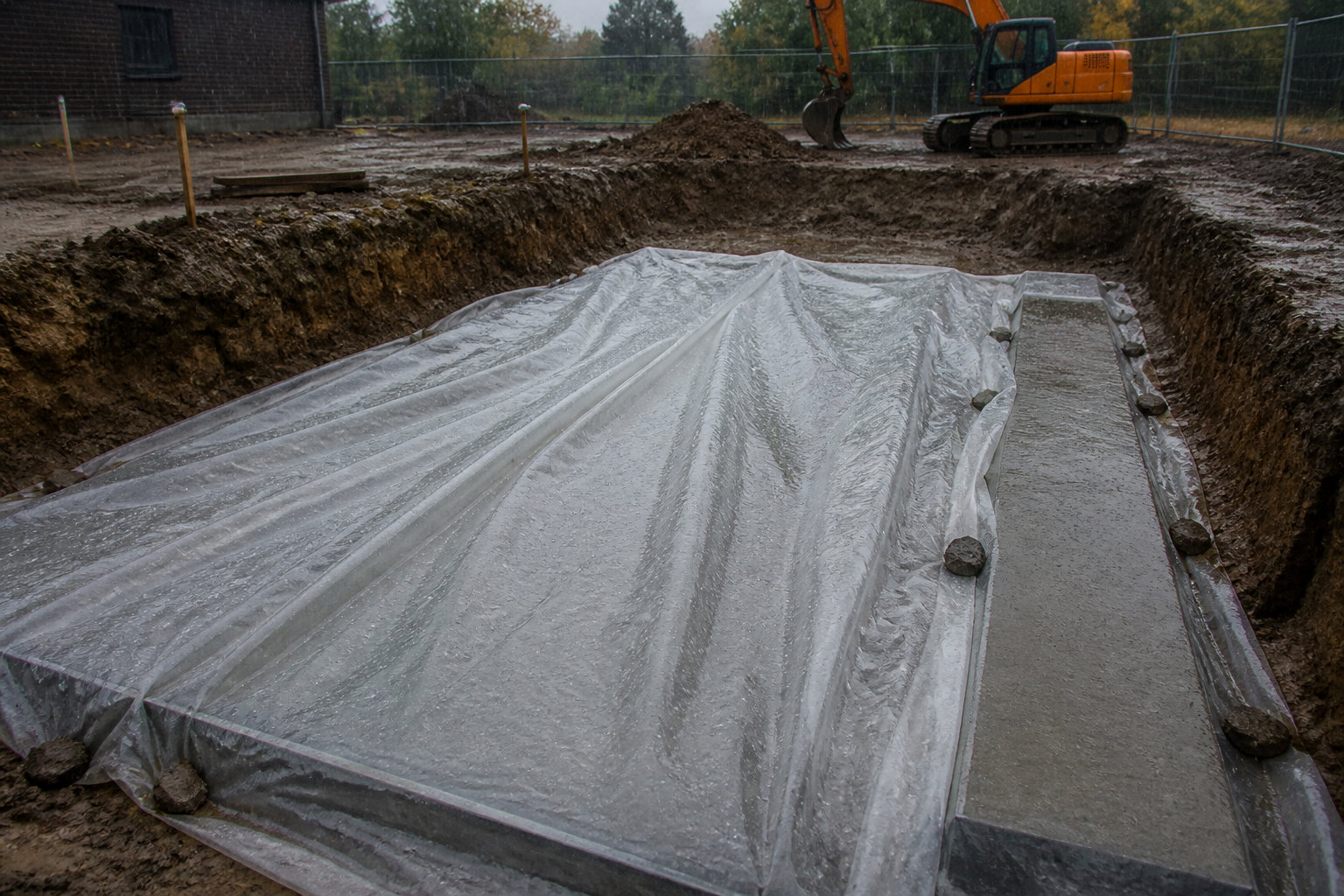

Pourquoi le remblaiement précoce détruit vos fondations ?
Si le montage des murs peut aller vite, l’étape finale du remblaiement exige une patience absolue sous peine de catastrophe.
Respecter le délai légal de 21 jours avant le remblai
La terre exerce une pression latérale monumentale sur les murs. Attendez au moins trois semaines avant de combler les tranchées. Le béton doit avoir acquis sa résistance quasi-maximale.

Un remblaiement trop tôt pousse le mur vers l’intérieur. Cela provoque souvent un effondrement ou des fissures majeures.
| Étape | Délai conseillé | Risque si non respecté |
|---|---|---|
| Pose 1er rang | 24 à 48 heures | Tassement ou désalignement |
| Montage complet | 7 jours | Écrasement de la semelle |
| Remblaiement | 21 jours | Effondrement du mur |
| Mise en charge lourde | 28 jours | Fissures structurelles graves |
Adapter son planning à la météo entre pluie et gel
Le froid ralentit considérablement la réaction chimique du ciment. En dessous de cinq degrés, la prise peut s’arrêter totalement. Doublez vos délais d’attente en période hivernale.
La pluie battante lessive le béton frais et affaiblit le dosage. Protégez vos fondations avec des bâches imperméables. L’humidité excessive est aussi nuisible que la sécheresse.
Surveillez la météo locale. Un bon maçon travaille toujours avec le ciel en tête.
Méthodes de protection pour un séchage optimal du béton
Par forte chaleur, le béton risque la dessiccation. Arrosez légèrement la surface pour maintenir une humidité constante. Cela évite que le cœur ne reste tendre alors que la peau craquelle.
Utilisez des produits de cure ou des bâches plastiques. Ces protections conservent l’eau nécessaire à l’hydratation du ciment. Une cure réussie garantit la dureté finale de votre ouvrage.
Prenez soin de votre béton durant les sept premiers jours. C’est la période la plus critique.
Respecter un délai de 24 à 48 heures assure une prise suffisante pour débuter votre chantier. En privilégiant une pose parpaing fondation progressive et un séchage de 28 jours, vous garantirez la pérennité de votre ouvrage. Anticipez dès maintenant vos prochaines étapes pour bâtir une structure saine et indestructible.
